Start-up- und Mobilisierung: Implementierungs- und Übergabekonzepte
Technisches Facility Management: TFM » Konzept » Anhänge zum Betriebskonzept TTS im TFM » Start-up- und Mobilisierung: Implementierungs- und Übergabekonzepte
Start-up- und Mobilisierung
Der Anhang definiert Start-up und Mobilisierung als befristeten Übergangsprozess zwischen Projektabschluss und stabilem Regelbetrieb. Maßgeblich ist eine durchgängige Kette aus Projektübergabe, Erstinspektion, Dokumenten- und Datenübernahme, prüffähiger Betriebsbereitschaft, Go-live, Hypercare und Entlassung in den Regelbetrieb. Das TTS-Konzept legt diese Grundlogik bereits an; VDI 6039 beschreibt die gewerkeübergreifende Abfolge von Inbetriebnahme, Abnahme, Mängelabwicklung, Einregulierung und Betriebsoptimierung, VDI 6026 Blatt 1.1 verankert FM-gerechte Dokumentation bereits vor der Nutzungsphase, ISO 19650-3 ordnet das Informationsmanagement der Betriebsphase als eigenständigen Prozess, und der BSI-Standard 200-4 fordert vorbereitete Wiederanlauf- und Kontinuitätsplanung für Stör- und Ausfallszenarien.
Mobilisierung und Betriebsimplementierung im TFM
- Implementierungs- und Übergabekonzept
- Zeitplan und Meilensteine
- Rollen, Verantwortlichkeiten und Ressourcenplanung
- Schulungs- und Testanforderungen
- Abnahme-, Risiko- und Kommunikationslogik
- Dokumenten- und Nachweisanforderungen sowie CAPEX/OPEX-Relevanz
- Angaben, die im Zuge der Ausschreibung noch zu präzisieren sind
Implementierungs- und Übergabekonzept
Die Implementierung ist in einen Governance-Strom, einen technischen Übergabestrom, einen Daten- und Dokumentationsstrom, einen Personal- und Schulungsstrom, einen System- und Schnittstellenstrom sowie einen Risiko- und Kommunikationsstrom zu gliedern. Diese Struktur folgt dem TTS-Zielbild eines durchgängig steuerbaren Betriebsmodells mit klarer Rollen- und Nachweislogik. FM-Leistungen sind so aufzubauen, dass sie die Ziele der Bedarfsorganisation wirksam unterstützen; zugleich sind Rollen, Verantwortlichkeiten und Vereinbarungsstrukturen im Sourcing eindeutig zu definieren. Für die Betriebsphase ist darüber hinaus ein eigenständiger, fortgeschriebener Informationsmanagementprozess erforderlich.
Inhaltlich beginnt die Mobilisierung mit dem formalen Mobilisierungsauftrag und dem gemeinsamen Kick-off. Unmittelbar danach sind Governance, Rollenbesetzung, Kommunikations- und Eskalationswege, Systemführerschaften, Datenquellen und Freigabegates festzulegen. Daran schließen sich die technische Due Diligence, die strukturierte Übergabe aus dem Projekt, die Erstinspektion des vertragsgegenständlichen Anlagenbestands, die Übernahme offener Mängel und Rückstände, der Aufbau der Betriebsdokumentation, die Datenmigration in CAFM und verbundene Systeme, die Qualifizierung des Personals sowie die Verifikation der Notfall- und Betriebsprozesse an. Das TTS-Konzept fordert hierfür ausdrücklich einen separaten Übergabestrom für Daten und Dokumente, eine Erstinspektion als Nullpunkt des Betriebszustands sowie eine verdichtete Hypercare-Phase mit Lagebildern und Maßnahmensteuerung. VDI 6039 stützt die Zusammenführung von Inbetriebnahmen, Abnahmen, Mängelbearbeitung und Betriebsoptimierung; VDI 6026 Blatt 1.1 fordert, die Anforderungen des späteren Facility Managements an die Dokumentation bereits in den vorgelagerten Projektphasen mitzudenken.
Die Übergabe ist an drei formale Gates zu binden. Das erste Gate „Ready for Mobilization“ setzt einen freigegebenen Detailterminplan, benannte Schlüsselrollen, einen initialen Risiko- und Maßnahmenregisterstand sowie den freigegebenen Daten- und Dokumentenraum voraus. Das zweite Gate „Ready for Go-live“ setzt die abgeschlossene Erstinspektion, die Mindestvollständigkeit der Betriebsdokumentation, produktive oder freigegebene Schnittstellen zu CAFM, GLT und Service Desk, abgeschlossene Pflichtschulungen, erfolgreich durchgeführte Tests sowie eine formale Go-live-Freigabe voraus. Das dritte Gate „Stable Operations“ setzt den Abschluss der Hypercare, die Beherrschung aller offenen A- und B-kritischen Restpunkte, die Abnahme der Nachweisführung und die Freigabe des Übergangs in den Regelbetrieb voraus. Für den Wiederanlauf und für kritische Abweichungen ist parallel eine Notfall- und Kontinuitätslogik vorzuhalten; der BSI-Standard 200-4 fordert hierfür vorbereitete Wiederherstellungs- und Fortführungsmaßnahmen.

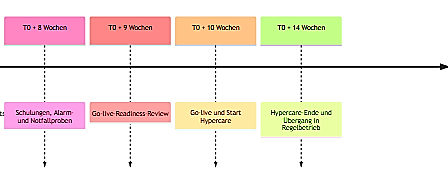

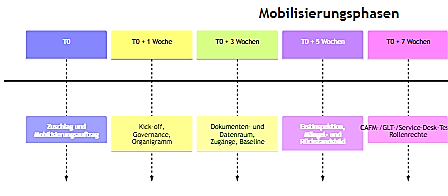

Zeitplan und Meilensteine
Der nachfolgende Meilensteinplan ist als Baseline für eine zwölfwöchige Mobilisierung bis zum Go-live mit anschließender vierwöchiger Hypercare ausgelegt. Die Sequenz folgt der im TTS-Konzept vorgesehenen Logik aus Projektübergabe, Erstinspektion, Datenmigration, Startup/Hypercare und Entlassung in den Regelbetrieb sowie den von VDI 6039 beschriebenen Schritten von Inbetriebnahme, Abnahme, Mängelabwicklung und Betriebsoptimierung.
| Meilenstein | Beschreibung | Verantwortlich | Zieltermin | Abnahmekriterium |
|---|---|---|---|---|
| Zuschlag und Mobilisierungsauftrag | Vertragsstart, Freigabe des Mobilisierungsbudgets, Bestätigung der Baseline | Auftraggeber | T0 | Mobilisierungsauftrag freigegeben |
| Kick-off und Governance-Setup | Gemeinsamer Starttermin, Organigramm, Kommunikations- und Eskalationswege, Gate-Struktur | Auftraggeber / Auftragnehmer | T0 + 1 Woche | Protokollierter Kick-off, Organigramm freigegeben |
| Schlüsselrollen vollständig besetzt | Benennung aller Schlüsselrollen einschließlich Stellvertretung, OEM- und Nachunternehmersteuerung | Auftragnehmer, Freigabe Auftraggeber | T0 + 2 Wochen | Rollen- und Vertretungsliste vollständig |
| Daten- und Dokumentenraum freigegeben | Übergabe der Revisionsunterlagen, Anlagenlisten, offenen Mängel, Systemzugänge, Prüfnachweise | Auftraggeber / Projektorganisation | T0 + 3 Wochen | Dokumentenindex vollständig, Zugänge eingerichtet |
| Erstinspektion abgeschlossen | Abgleich Bestand zu Unterlagen, Erfassung von Sicherheits-, Verfügbarkeits- und Datenlücken | Auftragnehmer | T0 + 5 Wochen | Abnahmefähiger Erstinspektionsbericht |
| CAFM-/GLT-/Service-Desk-Testfreigabe | Stammdatenimport, Schnittstellentests, Ticketfluss, Alarmierung, Rollenrechte | Auftragnehmer, mit IT/OT-Freigabe | T0 + 7 Wochen | Testprotokolle ohne kritische offene Fehler |
| Schulungen und Notfallproben abgeschlossen | Rollenbezogene Einweisung, Unterweisungen, Alarm- und Eskalationstest, Cutover-Probe | Auftragnehmer / Auftraggeber | T0 + 8 Wochen | Schulungsnachweise, Übungsprotokolle vollständig |
| Go-live-Readiness-Review | Prüfung aller Gate-Kriterien vor Betriebsaufnahme | Auftraggeber | T0 + 9 Wochen | Freigabeprotokoll „Ready for Go-live“ |
| Go-live | Umschaltung in den produktiven Betrieb, Start Hypercare | Auftraggeber / Auftragnehmer | T0 + 10 Wochen | Produktiver Betrieb aufgenommen |
| Hypercare-Abschluss | Stabilisierung, Restpunktebereinigung, Übergabe in Regelbetrieb | Auftraggeber / Auftragnehmer | T0 + 14 Wochen | Freigabeprotokoll „Stable Operations“ |
Rollen, Verantwortlichkeiten und Ressourcenplanung
Die retained Organisation des Auftraggebers verantwortet während der Mobilisierung die finale Freigabe der Gates, Investitions- und Budgetentscheidungen, Risikoakzeptanzen, Entscheidungen zu sicherheits- und produktionskritischen Abweichungen, Freigaben für kritische Zugänge und Eingriffe, OEM-Entscheidungen sowie die formale Abnahme. Der Auftragnehmer verantwortet die operative Mobilisierungssteuerung, die Gesamtkoordination der Teilströme, die Personaleinsatzplanung, die Nachunternehmerführung, die Umsetzung von Schulung und Test sowie die Vorlage aller Nachweise. ISO 41012 hebt die Notwendigkeit klarer Rollen- und Verantwortungszuschnitte in FM-Vereinbarungen hervor; das TTS-Konzept ordnet retained Entscheidungen, Freigaben und Eskalationen ausdrücklich dem Auftraggeber zu.
Als Mindestrollen sind eine Mobilisierungsleitung, eine Objektleitung, Fachkoordinatoren je Gewerk, eine HSE-/Permit-Funktion, eine IT/OT-/GA-Schnittstellenverantwortung, eine Service-Desk-Leitung, eine CAFM-/Dokumentationsverantwortung, eine OEM-/Nachunternehmersteuerung sowie benannte Freigabe- und Eskalationsfunktionen vorzusehen. Werden Beschäftigte mehrerer Arbeitgeber an einem Arbeitsplatz tätig, sind die Schutzmaßnahmen abzustimmen; bei betriebsfremden Auftragnehmern dürfen nur fachkundige Unternehmen eingesetzt werden. Die Arbeitsschutzorganisation ist in geeigneter Form in die betriebliche Organisation einzubinden.
Die Ressourcenplanung ist phasenbezogen aufzubauen. In der frühen Mobilisierung dominieren Leitungs-, Daten-, Dokumentations- und Schnittstellenfunktionen. Ab der Erstinspektion steigt der Anteil technischer Fachressourcen, OEM-Kontakte und Nachunternehmerkoordination. Ab dem Readiness-Review ist eine verdichtete Besetzung für Service Desk, Objektleitung, GA-/GLT-Schnittstelle und kritische Gewerke vorzuhalten; während der Hypercare ist für diese Funktionen Doppelführung beziehungsweise belastbare Vertretung einzuplanen. Kritische Funktionen sind ab Go-live in der vertraglich geforderten Reaktionslogik verfügbar zu halten; offene Personal- oder Vertretungslücken schließen die Go-live-Freigabe aus.
Schulungs- und Testanforderungen
Alle Schulungen sind rollen-, arbeitsplatz- und tätigkeitsbezogen vor Aufnahme der Tätigkeit durchzuführen. Bei Änderungen des Aufgabenbereichs, neuer Arbeitsmittel oder neuer Technologien sind zusätzliche Unterweisungen vor Wirksamwerden der Änderung erforderlich; für die Verwendung von Arbeitsmitteln sind unterwiesene Beschäftigte vor der erstmaligen Verwendung zu schulen und regelmäßig, mindestens jährlich, nachzuunterweisen. Diese Anforderung ergibt sich aus dem Arbeitsschutzgesetz und der Betriebssicherheitsverordnung.
Der Schulungsumfang umfasst mindestens Objekt- und Anlagenstruktur, Kritikalitäten, Freigabe- und Permit-Prozesse, Betriebs- und Notfallorganisation, Alarm- und Eskalationswege, Nutzung von CAFM, GLT und Service Desk, Dokumentations- und Nachweisführung, Umgang mit offenen Mängeln und Restrisiken sowie die objektspezifische Einweisung in Sonder- und Gefahrenbereiche. Für die Gebäudeautomation ist Informationssicherheit als integraler Bestandteil von Planung, Realisierung und Betrieb zu behandeln; für das technische Gebäudemanagement ist die vollständige Dokumentation aller für Nutzung, Betrieb und Instandhaltung erforderlichen Informationen sicherzustellen.
Das Testregime ist in Dokumenten- und Datentests, System- und Schnittstellentests, integrierte Funktionstests, Alarm- und Eskalationstests, Notfall- und Wiederanlaufübungen sowie Abnahmetests zu gliedern. Vor der erstmaligen Verwendung sind solche Arbeitsmittel zu prüfen, deren Sicherheit von den Montagebedingungen abhängt; Instandhaltungs- und Änderungsmaßnahmen sind auf Grundlage einer Gefährdungsbeurteilung sicher vorzubereiten und auszuführen. Für die Mobilisierung bedeutet dies, dass jede prüf- und sicherheitsrelevante Anlage vor Go-live einen dokumentierten Freigabestatus, ein Testprotokoll und einen geregelten Umgang mit Restpunkten besitzen muss.
Abnahme-, Risiko- und Kommunikationslogik
Die Abnahme ist mehrstufig zu organisieren. Die Mobilisierungsabnahme bestätigt Planung, Rollen und Freigabestruktur. Die Go-live-Abnahme bestätigt Funktionsfähigkeit, Nachweisfähigkeit, personelle Betriebsbereitschaft und beherrschte Restpunkte. Die Stabilitätsabnahme am Ende der Hypercare bestätigt belastbare Betriebsroutinen, geschlossene oder terminierte Restpunkte, stabile Eskalations- und Service-Prozesse, prüffähige Datenstände und den Übergang in das Monats- und Regelreporting. Kritische offene Mängel ohne Sicherungs- und Maßnahmenplan schließen die Freigabe aus. Das TTS-Konzept fordert hierfür ausdrücklich eine entlassungsfähige Startup-Governance mit Tagesboard, Wochenreview, Maßnahmenjournal und Freigabeprozess.
Das Risikomanagement ist vom ersten Mobilisierungstag an in einem fortgeschriebenen Register zu führen. Zu bewerten sind Termin- und Abhängigkeitsrisiken, Dokumentationslücken, unvollständige Stammdaten, OEM-Bindungen, offene Sicherheitsmängel, unklare Schnittstellen, fehlende Vertretungen, verspätete Prüfungen, instabile Systemrechte, Medien- und Energieversorgungsrisiken sowie unzureichende Notfallfähigkeit. Für besonders kritische Anlagen und Betriebszustände sind Wiederanlauf- und Fallback-Szenarien vor Go-live zu verifizieren. Der BSI-Standard 200-4 stellt hierfür die BCM-Logik bereit; die Betriebssicherheitsverordnung verlangt Maßnahmen gegen instabile Betriebszustände sowie die sichere Beherrschung von Betriebsstörungen.
Die Kommunikationsstruktur ist während des Start-up verdichtet zu führen. Operativ gilt ein tägliches Start-up-Board mit Lagebild, Top-Risiken, offenen Entscheidungen, Restpunkten, Schnittstellenthemen und Terminstatus. Taktisch gilt ein wöchentliches Steuerungsgespräch mit Fortschritt, Abweichungen, Freigaben und Eskalationen. Für kritische Ereignisse gilt eine ad-hoc-Managementeskalation. Der Service Desk ist ab Go-live der zentrale kommunikative Eingang und bleibt auch in Hypercare die führende Nutzer- und Statusschnittstelle. Werden mehrere Arbeitgeber parallel tätig, sind Gefahreninformationen, Schutzmaßnahmen und Verhaltensregeln abgestimmt zu kommunizieren; für Brandbekämpfung, Evakuierung und Notfallverbindungen sind benannte Funktionen vorzuhalten.
Dokumenten- und Nachweisanforderungen sowie CAPEX/OPEX-Relevanz
Vor Go-live müssen mindestens Mobilisierungsplan, Detailterminplan, Organigramm, Rollen- und Vertretungsliste, Eskalationsmatrix, Risiko- und Maßnahmenregister, Restpunkteliste, Erstinspektionsbericht, Daten- und Dokumentenindex, Rechte- und Zugangsverzeichnis, Testplan, Testprotokolle, Schulungsmatrix, Schulungsnachweise, Cutover-Plan, Go-live-Readiness-Protokoll, OEM- und Nachunternehmerverzeichnis, kritikalitätsbezogene Kontaktlisten, Hypercare-Tagesberichte, Mängel- und Rückstandsregister sowie das finale Abnahmeprotokoll vorliegen. VDI 6026 Blatt 1.1 konkretisiert die FM-spezifischen Anforderungen an Dokumentation bereits über den gesamten Lebenszyklus des Gebäudes; ISO 19650-3 ordnet die informationsgestützte Betriebsphase systematisch; die BSI-Umsetzungshinweise zu INF.13 und INF.14 verlangen vollständige, betriebsrelevante Dokumentation und die Einbindung von Informationssicherheit in TGM und GA.
Dokumente und Nachweise sind nicht als bloße Dateisammlung, sondern versionsgeführt, systemreferenziert und revisionsfähig zu übergeben. Jede Anlage, jeder Messpunkt, jede Freigabe, jede Schulung und jeder Testfall ist eindeutig einem Objekt, Gewerk, System oder Raumbezug zuzuordnen. Die Übergabe in den Regelbetrieb setzt voraus, dass die Nachweise im führenden System auffindbar, prüffähig und konsistent zu Asset-ID, Raumstruktur und Verantwortlichkeit sind.
Für die Ausschreibung ist die Kostenlogik in CAPEX-nahe Einmalleistungen und laufende OPEX-Leistungen zu trennen. CAPEX-nah sind einmalige, assetbezogene Aufwände zur erstmaligen Betriebsbefähigung, insbesondere initiale System- und Schnittstelleneinrichtung, assetbezogene Erstkennzeichnung, initiale Stammdatenbefüllung aus Projektquellen, erforderliche technische Nachrüstung für Betriebsfähigkeit und gegebenenfalls die initiale Ausstattung kritischer Ersatzteilbestände. OPEX-relevant sind Mobilisierungsmanagement, Personalanlauf, Schulung, Testkoordination, Parallelbetrieb, Hypercare, Service-Desk-Anlauf, laufende Datenbereinigung sowie die operative Restpunkteverfolgung. Mischpositionen mit sowohl assetbezogenem als auch laufendem Charakter sind im Leistungsverzeichnis getrennt zu bepreisen und mit Freigabelogik zu hinterlegen; ohne diese Trennung entstehen in der Mobilisierung regelmäßig Steuerungs- und Budgetbrüche.
Angaben, die im Zuge der Ausschreibung noch zu präzisieren sind
Zu präzisieren sind der endgültige Projekt- und Inbetriebnahmeplan mit belastbaren Bau- und Freigabeterminen, die exakten Go-live-Termine je Gebäude, Bereich und Gewerk sowie die Dauer der Hypercare.
Zu präzisieren sind die endgültigen Personalkapazitäten, Schicht- und Bereitschaftsmodelle, die namentliche retained Organisation des Auftraggebers, die vollständige Rollenbesetzung auf Auftragnehmerseite sowie die erforderlichen OEM- und Nachunternehmerkontingente.
Zu präzisieren sind die endgültige Anlagen- und Flächenstruktur, die assetbezogenen Kritikalitäten, die Handover-Points, die Umfangsgrenzen zu OEM-Leistungen und die Prioritäten für Cutover und Wiederanlauf.
Zu präzisieren sind die führenden Systeme, die finalen Schnittstellendefinitionen zwischen CAFM, GLT, Service Desk, DMS und ERP, die Importformate, die Datenqualitätsregeln, die Rechte- und Rollenkonzepte sowie die Mindestvollständigkeit der zu übergebenden Dokumentation.
Zu präzisieren sind die konkreten Testskripte, Witness- und Abnahmeformate, die Klassifikation offener Restpunkte, die Abnahmeschwellen je Gewerk sowie die Form der Ready-for-Go-live- und Stable-Operations-Protokolle.
Zu präzisieren sind die Kommunikations- und Eskalationsverteiler, die Formate der Hypercare-Tages- und Wochenberichte, die Entscheidungswege für kritische Abweichungen sowie die Grenzen für Cutover-Freeze, Notbetrieb und Rollback.
Zu präzisieren sind die CAPEX-/OPEX-Zuordnungen einzelner Mobilisierungsleistungen, die Budgetfreigaben für einmalige Nachrüstungen, die Erstbevorratung kritischer Ersatzteile und die Behandlung von Mischpositionen im Preisblatt.
